4月18日,在距博乐市80余公里东南阿卡尔山区入口处,机器的轰鸣声已经在清晨响起,第五师能源集团110千伏阿卡尔升压变电站升级改造项目建设,收尾高空接线和母线更换等施工,已经在总负责人的指挥声中有序展开,19日凌晨3点42分,随着调度指令下达将线路及主变冷备转热备操作正常,标志着该站随时可以为光伏上网发电提供服务。
据悉,110KV阿卡尔变电站站增容改造项目建设,是在原有变电站的基础上进行升级改造,新增35千伏进线一回,投运主变二台,容量7.15万千伏安,是一座远距离输送电能升压变电站,也是双河能源集团重点建设的新能源项目之一。为保障项目建设收尾安装作业安全顺利进行,集团公司总工组织协调设计方、运行部门领导及建设方多次勘查现场,论证作业施工方案可行性,制定详细的施工方案,联合多部门统筹确定停电作业时间,为后续项目建设创造了有力条件。

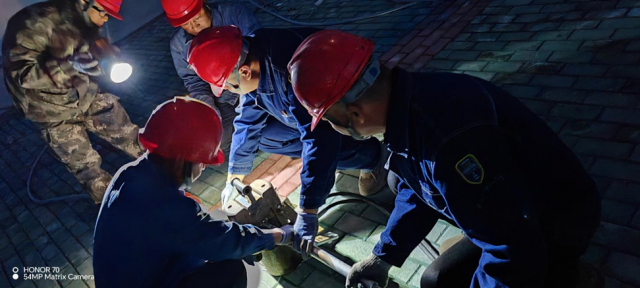

此次作业内容较多且环节特点不同,涉及一二次设备安装及调试,需要将全站进行停电,是较为复杂的电网作业,为保障作业安全顺利进行,减少停电范围和时间,电力调控运维中心组织技术力量30余人,按照施工作业方案,在高空连线、导线压接、设备实验等过程中,严格按照操作规程,按照施工计划统筹进行,尽管面临路途较远作业内容环节多的不利因素,大家仍然保持高度的专注和耐心,按施工要求,确保每一步作业达到安全高效。
经过历时18个小时的连续作业,到次日凌晨3点多,变电站设备恢复正常供电,各项性能达到设计要求,电气设备运行安全稳定,为邻近光伏电站上网发电提供了坚实的保障。
