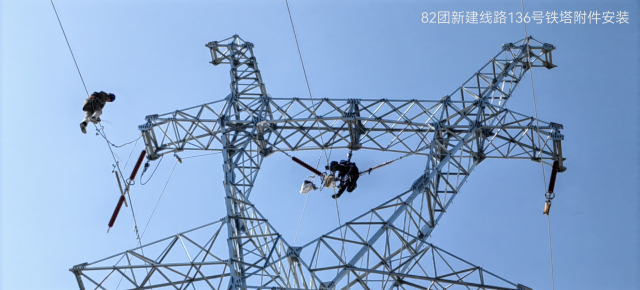

近日,在2024年82团110kV线路铁塔组立施工现场,一幅干劲“满格”的生动图景跃然眼前,博乐博能电力有限责任公司施工人员打着双重安全保险、戴着安全帽、背上工具,爬上十几米高的铁塔,有条不紊地组塔、立塔、架线、安装绝缘瓷瓶……他们动作沉稳仔细,额头上的汗水不断滚落,浸湿了脸颊,身上的工作服也逐渐被汗水浸透,紧紧贴在背上。目前基于各铁塔组立施工作业面已全面铺开,各项目正式进入施工高峰期,并为全面架线按下施工“快进键”,继续奏响项目建设的华乐篇章。

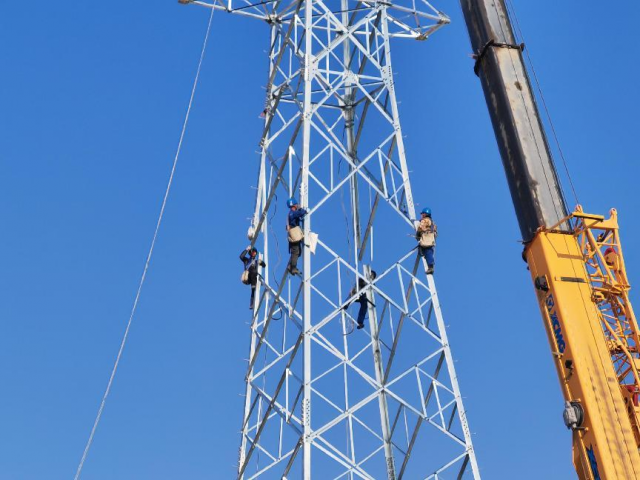

据了解,该项目线路长度43.2公里,共计151基铁塔,其中钢管塔17基,角钢塔134基。截至目前,151基铁塔基础浇筑已全部浇筑完成,完成铁塔组立119基,计划于2024年12月底完工。根据林木、农耕地等地形特点,对该项目铁塔全部使用机械化施工,首先,在地面完成塔材分片组装,再分别用吊车按照塔材重量及高度分段起吊、组装。为确保安全万无一失,博能公司在指定各现场施工管理人员分片负责、全方位监督检查的同时,还在每基组塔现场增设一名兼职安全员,加强全过程风险防控,确保铁塔安全有序组立。

下一步,博能公司将以“不向困难退半步,锚定目标加油干”的决心,确保按计划推进,高标准、高质量、高水平地完成工程建设任务,争创优质工程,为五师双河市电网建设贡献力量。
