近日,在初冬寒意渐浓的季节里,第五师新建82团110千伏输变电农村电网巩固提升工程,变电站变压器、GIS设备、控制盘柜等主设备已经安装到位,后续工作正在紧张有序的进行当中,计划到12月底完成。

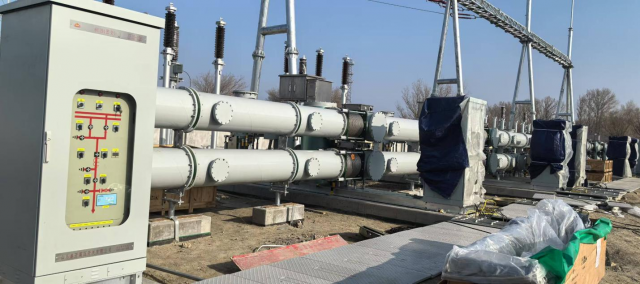

该项目包括新建一座110千伏变电站,位于82团团部西侧,110KV出线6条,2用4备,35千伏出线3回,10千伏出现4回,变压器容量2万千伏安,是一座枢纽型变电站,也是双河能源集团重点建设项目之一,项目完工后将提升当地区域电力保障能力,为新能源光伏提供发电通道,进一步优化五师电网结构,为地区经济发展提供电力保障。

为保障变电站项目建设按计划时间顺利完成,集团公司总工和电力调控运维中心领导,多方组织协调设计单位建设方多次勘查现场,制定和优化施工方案,同时督促设备厂家按时到位,土建、设备厂家及安装环节协同共进,统筹进行施工作业,为项目建设创造有力条件。

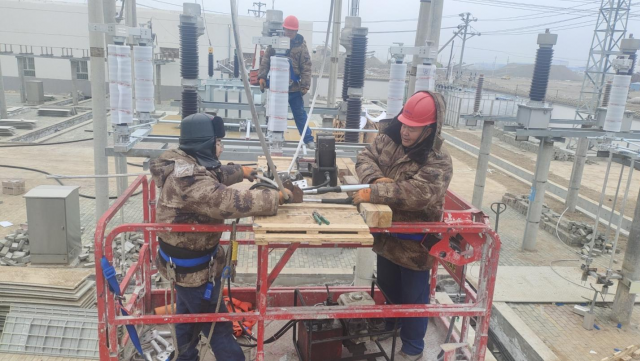

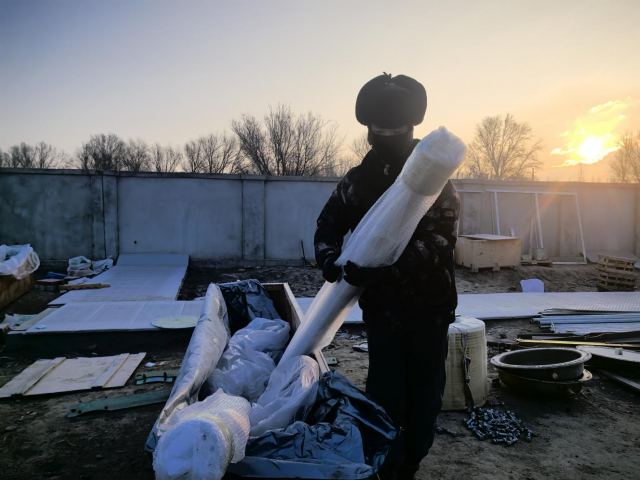

为加快施工进度和保障安装质量,电力调控运维中心组织技术骨干力量20余人,确定施工负责人,制定施工作业方案,在高空连线、电线连接、设备安装等过程中,严格按照操作规程,按照施工计划抓好落实,尽管面临冬季气温陡降不利因素,大家仍然保持高度的专注和耐心,加班加点,按施工要求,确保每一步作业达到安全高效。
