近日,能源集团重点工程项目之一,110千伏输变电农村电网巩固提升工程,89团塔斯尔海变电站设备安装作业,在零下二十多度的隆冬严寒下稳中有进,电气主设备安装与二次接线施工齐头并进,工地现场紧张而有序。

110千伏89团塔斯尔变电站,位于第五师双河市北侧防风林8.6公里处。该项目是在原有变电站的基础上进行改造,新增110千伏进线二回,北连国网220千伏莫合泉变电,东连110千伏金光光伏变电站,南连110千伏城西变电站,投运主变二台,总容量5万千伏安,是五师电网重要的购电下网第三联络线,也是国电投金光光伏上网的通道,下网容量10万千瓦,光伏上网容量10万千瓦,变电站的建成将极大改善能源集团电网机构,为五师辖区新能源光伏上网发电提供新通道。

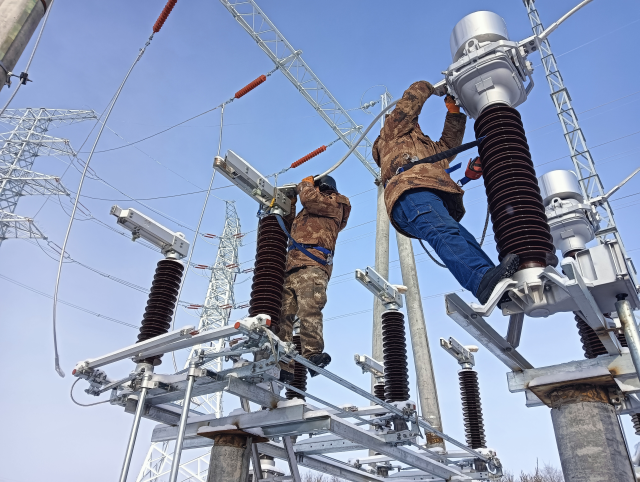

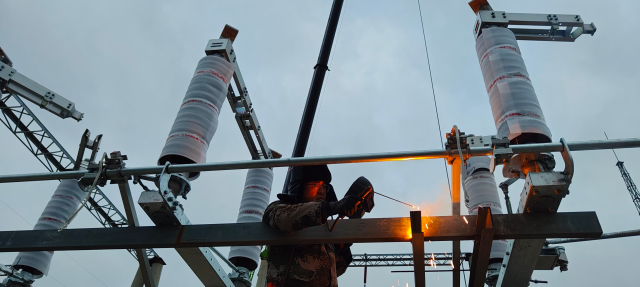

此次设备项目设备,对110千伏母线断路器采用新型GIS设备,设备安装密封技术要求高,时间紧任务重,电力调控运维中心担起了设备安装任务,根据集团公司项目安装要求,组织技术骨干人员,加班加点进行施工作业。

为保障项目建设安装作业安全顺利进行,电力调控运维中心领导亲临一线,统筹作业顺序,协调设计方、设备厂商解决设备安装过程中出现的难题,作业人员吃住在现场,抢抓时节,从凌晨作业到傍晚,克服寒冷、风沙、高空等各种不利因素,以高度的责任感、使命感,从细节做起,高质量进行安装作业,有序推进项目安装建设,为变电站早日投运打下坚实基础。

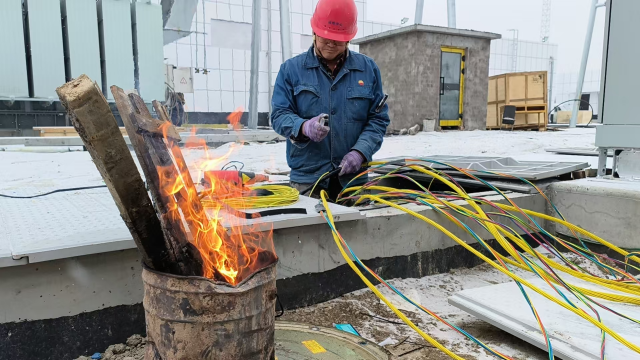

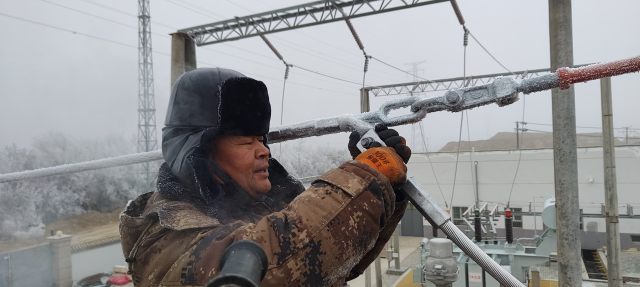

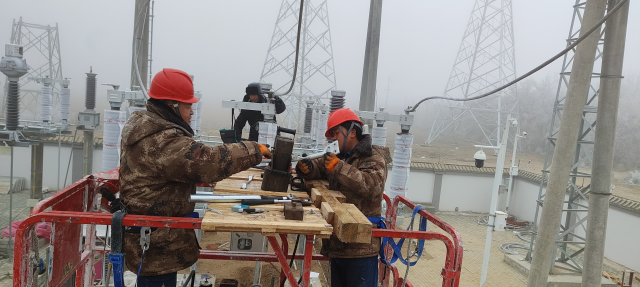

冬天的早晨,霜满枝头,雾雪映照,变电站施工现场就早早热闹起来,班前会安排工作内容,要求安全事项,吊车的轰鸣声电锯声阵阵响起,冬季阿拉山口的寒风与变换的霜雪天气,严重影响作业进度,增大了施工难度。变电站设备安装,不仅需要体力还需要灵巧的双手,五彩导线,需要手工一根根一头头的连接到设备,手指在不觉间冻得麻木,寒气沁骨,大家燃起篝火抵抗寒冷,冷了就烤烤火,继续手上的工作。
