近日,能源集团电力调控运维中心组织技术骨干,对重点工程项目110千伏输变电农村电网巩固提升工程塔斯尔海变电站,进行设备实验测试,促进变电站按期投运,满足区域日益增长的用电需求。

据悉,110千伏塔斯尔变电站,位于第五师双河市北侧防风林8.6公里处。是在原有变电站的基础上进行扩建改造,新增110千伏进线二回,北连国网220千伏莫合泉变电,东连110千伏金光光伏变电站,南连110千伏城西变电站。投运主变二台,总容量5万千伏安,是五师电网重要的购电下网第三联络线,也是国电投金光光伏上网的通道,下网容量10万千瓦,光伏上网容量10万千瓦,变电站的建成将极大改善能源集团电网结构,为五师辖区新能源风电、光伏上网发电提供新通道。

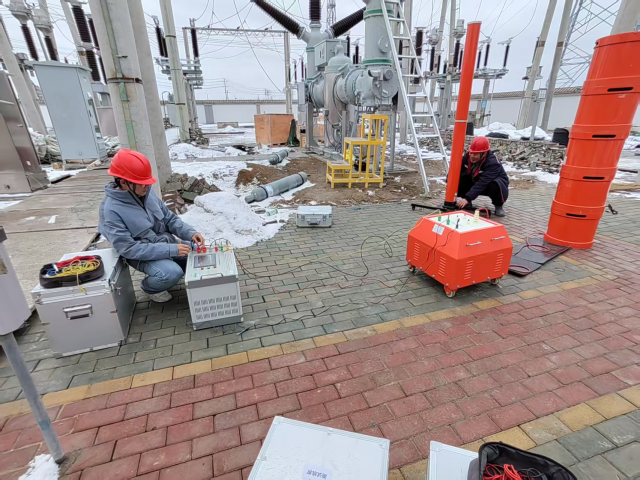

此次设备实验环节是变电站投入运行的重点,随着变电站一二次设备安装就绪,进入到实验阶段,项目安装单位电力调控运维中心高度重视设备实验,加强组织领导,明确责任,抽调实验室技术骨干人员,适时入场,协调厂家技术人员,制定实验方案,对110kV塔斯尔海变HGIS电流互感器伏安特性测试,回路电阻测试设备耐压、线路CT伏安特性、信号传递等内容进行逐项实地检测,采集数据,为后续变电站投入运行提供可靠保障。

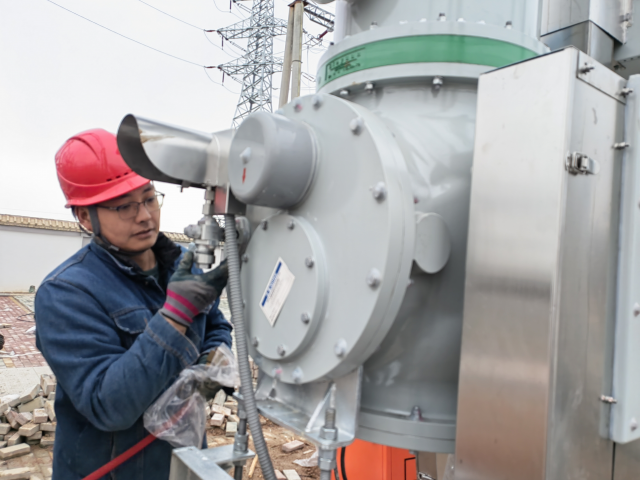

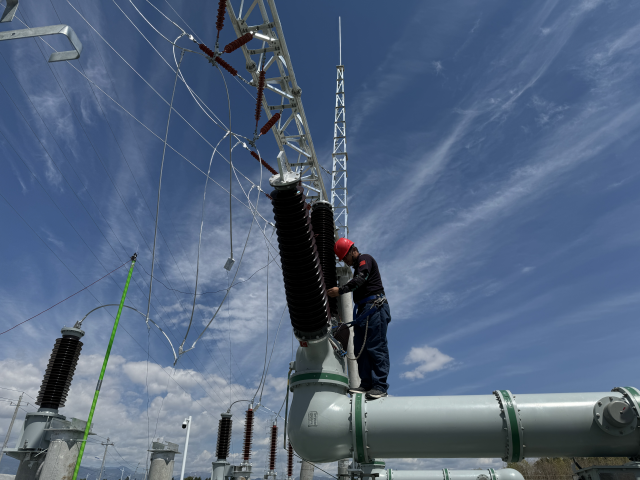

在春寒料峭的清晨,实验负责人便带领6名实验人员,带着专业测试设备抵达变电站。本次带电测试涉及多个关键设备,包括变压器、断路器、隔离开关等。在详细检查设备外观,确保无明显异常后,测试工作正式开始。技术人员操作高精度的红外测温仪,对设备的各个部位进行细致检测,进行实验操作。参加人员精确执行试验规程,始终保持专业和严谨的态度,对每个设备实验测试数据进行精确记录,确保数据的准确性和可比性,及时对试验结果进行系统精准判断设备状态,体现高素质和高标准的工作态度,为即将进行变电站带电投入运行提供可靠保障。
