近日,双河能源集团博能公司施工队抢抓入冬前关键施工窗口期,争分夺秒推进项目建设,为确保2025年农村电网巩固提升工程全面完成筑牢坚实基础。

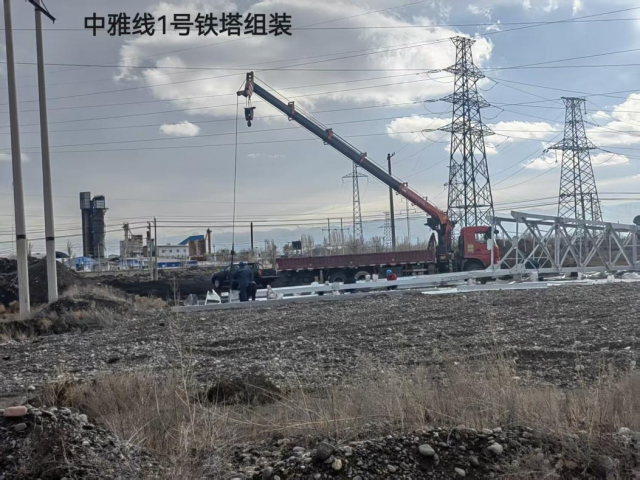

在双河市86团110千伏线路施工现场一片繁忙景象,尽管存在交叉跨越多、地形复杂等重重困难,施工机械车辆往来穿梭,工人们热情高涨、干劲十足地奋战在一线,博能公司积极统筹协调停电跨越施工,在严守安全底线的基础上稳步推进施工进度。“该项目线路总长18.15公里,共有60基角钢塔,截至目前,已完成铁塔基础浇筑59基,完成铁塔组装51基,后续铁塔施工正在稳步进行中。”博能公司主要负责人汪新海说道。

下一步,博能公司将紧跟集团公司战略部署和对公司的定位要求,以项目建设和安全生产为中心工作,不断创新工作思路,以攻坚克难的勇气,为开创集团公司高质量发展新局面和各项目标任务的完成而努力奋斗!
