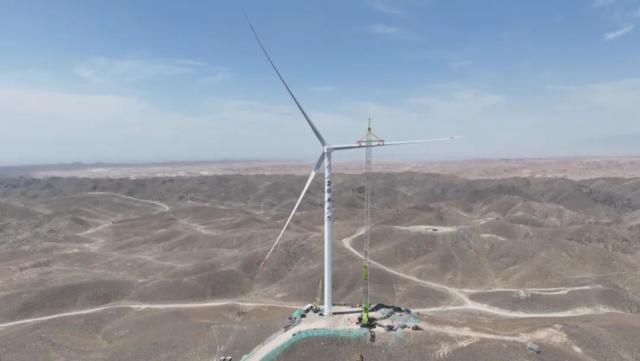

6月27日,随着最后一片巨型叶片在高空中与轮毂精准对接,国电投第五师双河经开区低碳转型250MW风光储一体化示范项目150MW风电项目首台风机吊装作业圆满完成,标志着该项目主体设备安装取得关键性突破。

本次完成吊装的T9号风机,坐落于九十团阿拉山口草场,为150MW风电项目首台机组。该项目总投资8.6亿元,规划安装24台单机容量6250千瓦风力发电机组,风机叶轮直径216米、轮毂高度120米,配套新建1座110千伏升压站。

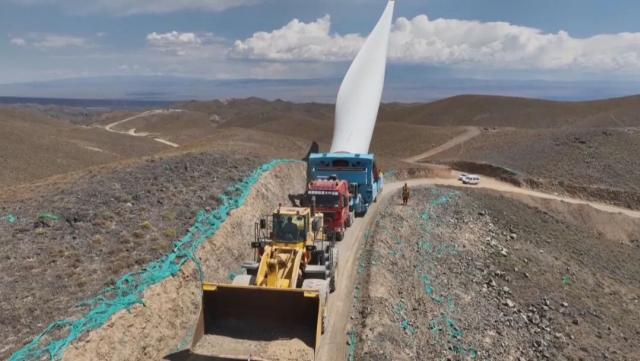

本次首台风机吊装作业为期3天,对现场风速、安装精度、多班组协同作业标准要求严苛。作业期间,现场指挥统一调度,施工队伍严格遵照专项技术规范施工,实现叶片高空对接一次就位。项目采用千吨级履带吊配合单叶片精准吊装工艺,依托专业测风设备实时管控风力条件,全方位保障高空施工安全与设备安装精度。
截至目前,项目累计完成投资超4亿元,后续机组设备正按施工计划分批进场,预计9月30日实现全容量并网发电。项目全面投产后,年均可向师市输送清洁电能约3.2亿千瓦时,持续助推区域能源结构优化,加速绿色低碳转型步伐。
新疆双河电投广慧新能源开发有限公司副总经理邵斌
我们始终坚持“安全第一、质量为本”的要求,严守合规底线,科学组织施工,高标准、严要求推进工程建设,确保项目如期投产、稳定运行,努力将本项目打造成为经得起检验的优质工程和标杆工程,为师市能源高质量发展贡献力量。
据了解,国电投第五师双河经开区低碳转型250MW风光储一体化示范项目,是国电投落地师市的重点新能源工程,项目总投资约10亿元,包含100兆瓦光伏、150兆瓦风电及配套储能、送出线路工程,着力打造风光储互补、多能协同的新型清洁能源供给体系。其中,100兆瓦光伏板块已于2024年12月实现全容量并网,投产至今累计为师市输送绿色电力约2.8亿千瓦时,绿色能源保供成效突出。
